首頁新聞中心項目新聞金石二路道路工程4月份進度簡報
金石二路道路工程4月份進度簡報

截止至2016年4月20日,我司BT項目金石二路道路工程進度如下:
一、立交主線橋(非跨京九鐵路部分):

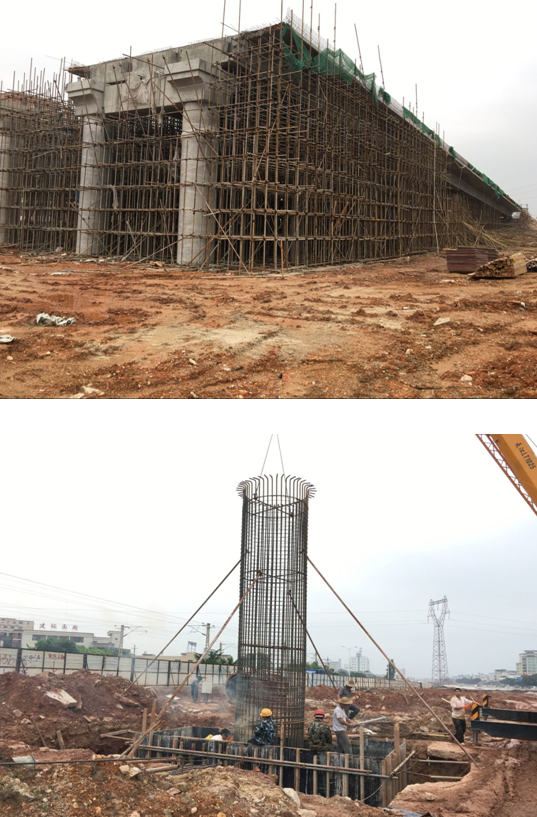

1、第一聯(lián)模板、鋼筋、預應力預埋已完成,剩余砼澆筑;
2、第八軸線承臺、墩柱已完成;
3、第九軸線承臺承臺開挖施工中;
4、左第一、二聯(lián)防撞墻完成砼澆筑。
二、立交主線橋(跨京九鐵路部分):
1、基本完成涉鐵路保護區(qū)施工許可相關手續(xù)辦理;
2、第六、七軸線樁位完成探挖;
3、第七軸線樁基礎施工機械進場調試完畢。
三、 立交匝道:
1、A匝道完成A0~A4軸線樁基礎施工,完成14根,剩余4根;
2、B匝道完成B4~B8軸線樁基礎施工,完成16根,剩余4根;
3、C匝道完成B4線樁基礎施工,完成2根,剩余12根;
4、D匝道完成D1線樁基礎施工,完成2根,剩余12根;
5、完成A0、A2、A3、A4、B3、B4、B5軸線樁基礎檢測;
6、A3承臺完成砼澆筑。
